Statusbrev september 2026

Kort oppsummert

  • Grunnarbeidene for flerbrukshallen og det nye skolebygget er i stor grad gjennomført, og prosjektet følger planlagt fremdrift.
  • Hoveddelen av mest støyende arbeider, som sprengning og pigging, er nå ferdigstilt og det planlegges ikke sprengning kommende måned.
  • Frem til midten av oktober vil man fortsette med grunnarbeider og betongarbeider på Flerbrukshallen, før montasje av prefabrikkerte vegger og gulvelementer begynner. For det nye skolebygget vil betongarbeidene med såle og grunnmur starte opp i slutten av september.
  • Gangsti med trapp fra lille skolegård mot Oksval barnehage blir stengt i høstferien. Dette skiltes.

Dette skjer i prosjektet

Siden oppstarten av byggeprosjektet før sommerferien er gymbygget revet, byggeplassen er etablert og grunnarbeidene for flerbrukshall og nytt skolebygg er i stor grad gjennomført. Betongveggene til flerbrukshallen støpes.

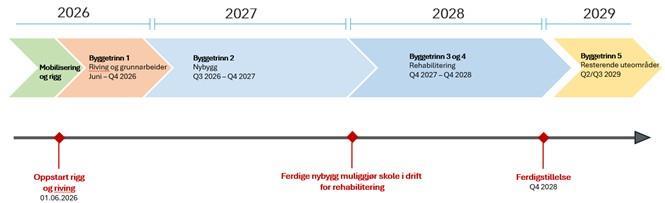

Arbeidet følger prosjektets fremdriftsplan, med mål om å ferdigstille flerbrukshall og nytt skolebygg i slutten av 2027. Etter dette begynner arbeidet med rehabilitering av eksisterende skole som planlegges ferdigstilt i slutten av 2028.

Dette skjer den neste perioden – oktober 2026

  • grøftearbeider for vann, avløp og strøm
  • ferdigstillelse av fundament for flerbrukshallen
  • oppstart av arbeider med såle og grunnmur for det nye skolebygget i september
  • flerbrukshallen reiser seg med gulv- og veggelementer fra midten av oktober

Trygghet og skolemiljø

Sikkerhet for elever, ansatte og andre har høyeste prioritet gjennom hele prosjektet. Byggeplassen er inngjerdet og gjerdene kontrolleres daglig og eventuelt avvik utbedres omgående. Sikkerheten rundt elever, ansatte og byggeplassen følges opp i faste møter mellom skolen, kommunen og entreprenøren. Tiltak vurderes og justeres løpende ved behov.

I sommer ble hoveddelen av sprengningsarbeider utført, da med sprengningsvakter rundt byggeplassen for å sikre at ingen oppholdt seg innenfor sikkerhetssonen mens sprengningen pågikk. Skoleledelse og styrere i nærliggende barnehager ble varslet om hver sprengning via sms og i dialog med anleggsleder.

Hoveddelen av sprengningsarbeidene er nå ferdigstilt. Det kan være behov for mindre sprengningsarbeider eller noe pigging senere i prosjektet, men det er ikke planlagt sprengning neste måneden.

Det gjøres støymålinger av arbeidene og prosjektet er i kontakt med kommuneoverlegen. Kontoret for miljørettet helsevern har vært involvert i prosjektet gjennom planleggingsfasen, og deres inkludering i prosessen fortsetter.

Arbeidstid for byggeplassen: hverdager 07.00-19.00

Leveransestopp ved travle perioder ved skoledagens start og slutt: 07.30-09.00 og 13.30-15.00. Eventuelle planlagte avvik fra dette gjennomføres med særskilte sikkerhetstiltak og relevant varsling.

Videre informasjon

Fremover vil det komme statusbrev en gang i måneden, sendt ut via Vigilo. Det vil også bli informert dersom det skjer endringer som påvirker skolevei eller andre forhold som er viktige for foresatte å kjenne til. Det er mulig å melde seg på kommunens nyhetsbrev for å få oppdateringer om prosjektet på e-post.

Med vennlig hilsen Prosjektledelsen Nye Nesoddtangen skole og flerbrukshall, Veslemøy Spieler og Gunnar Ulvestad.

Kontaktinformasjon

Entreprenør NCC

Prosjektleder Gunnar Ulvestad
gunnar.ulvestad@ncc.no / 482 46 413

Anleggsleder Bjørnar Myrvang-Øien
bjornar.myrvang-oien@ncc.no / 977 27 204

Byggherre Nesodden kommune

Spørsmål kan sendes til:
nye.nesoddtangen@nesodden.kommune.no

Prosjektleder Veslemøy Spieler
veslemøy.spieler@nesodden.kommune.no / 468 14 433
